Minune! După 40 de zile de la semnarea contractului, lucrările la gazoductul Iaşi-Ungheni au început

Foto: Adevarul

Consorţiul de firme însărcinat cu realizarea proiectului gazoductului Iaşi – Ungheni a început să lucreze în patru puncte de pe teritoriul României.

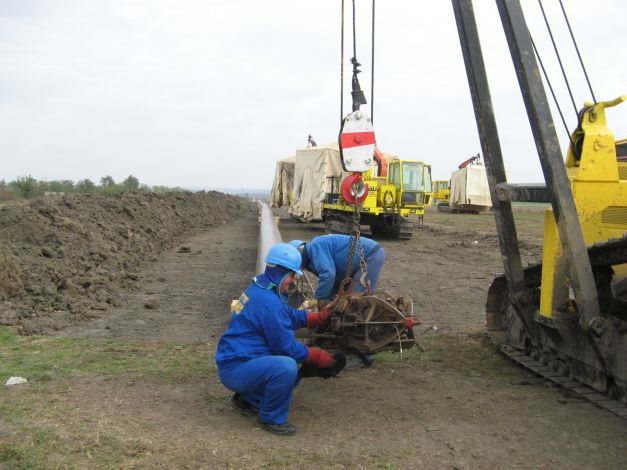

Lucrările de montaj şi îngropare a ţevilor la gazoductul Iaşi – Ungheni au început efectiv pe data de 2 octombrie, la mai bine de o lună după inaugurarea oficială a şantierului de către o delegaţie condusă de prim-ministrul Victor Ponta.



La momentul respectiv, 26 august 2013, consorţiul câştigător al licitaţiei, format din Habau PPS Pipeline Systems -Austria, Inspet şi IPM-Partners, semnase contractul cu doar cinci zile mai devreme, iar coordonatorii proiectului erau abia în faza preliminară, a instalării şantierului.



Cu toate acestea, au pregătit un spectacol mediatic impresionant pentru vizita premierului Victor Ponta, care a inclus conducte transportate ad-hoc la faţa locului şi sudate de către muncitori sau flote de utilaje aliniate în faţa delegaţiei oficiale.



A doua zi, pe 27 august, scenariul de la Rediu, Iaşi, s-a repetat la Ungheni, în Republica Moldova. Surse din administraţie susţin că ţevile sudate la Iaşi au fost demontate şi apoi transportate peste noapte la Ungheni.



Lucrările au început, însă, cu adevărat, cu doar câteva zile în urmă, pe 2 octombrie. Se munceşte în acest moment în patru puncte din judeţul Iaşi. Este vorba despre localităţile Golăieşti, Victoria, Sculeni şi Leţcani. În ultima dintre comunele enumerate, se va realiza nodul tehnologic pentru conexiunea cu reţeaua de gaz de pe teritoriul României.



Până astăzi, 7 octombrie, muncitorii societăţilor angajate pentru proiect au sudat conducte pe o lungime de aproximativ 2,2 kilometri, din totalul de 32,19 kilometri contractaţi pe partea românească. Pe teritoriul Republicii Moldova, unde gazoductul va avea o lungime de aproximativ 10 kilometri, n-au început până în acest moment lucrările. Problema este generată de formalităţile vamale necesare pentru trecerea conductelor din România.



Practic, stadiul lucrărilor în acest moment este de aproximativ 7% pe malul românesc al Prutului şi de 0% în republica vecină. Cu toate acestea, oficialii proiectului sunt optimişti că se vor încadra în termenul de 20 decembrie, angajat în faţa Guvernului. Aceasta, în condiţiile în care contractul semnat pe 21 august 2013 prevede ca lucrările să fie terminate până la sfârşitul lunii februarie 2014.



„Ne încadrăm până pe 20 decembrie pentru firul terestru. Adică, până la această dată vor fi montate şi îngropate conductele. Mai sunt apoi conexiuni, probe tehnologice de făcut. Rezolvăm şi cu Republica Moldova. Într-o zi, maxim două, vor ajunge conductele şi acolo. Sunt doar 10 kilometri, deci nu e o problemă“, a precizat Gheorghe Duţu, preşedintele Agenţiei Naţionale pentru Resurse Minerale, beneficiarul proiectului.



Pe de altă parte, sunt şanse infime ca România să înceapă livrarea de gaze naturale către Republica Moldova în această iarnă, crede şeful ANRM.



Valoarea totală a proiectului este de 26,5 milioane de euro. Din această sumă 18,2 milioane de euro costă conducta de pe teritoriul României şi 8,3 milioane de euro – cea de pe teritoriul Republicii Moldova, inclusiv subtraversarea râului Prut (2 milioane de euro). Capacitatea maximă de transport a gazoductului va fi de 1,5 miliarde de metri cubi de gaze naturale pe an.

(Sursa: adevarul.ro)
